中国熟妇xxxx性裸交丨一边吃胸一边揉下面的视频丨亚洲 欧美 日韩 国产 丝袜丨999zyz玖玖资源站在线观看丨精品美女第一区

首頁
>新聞資訊>新聞資訊
葉巴灘水電站引水發電系統全面進入機電安裝階段

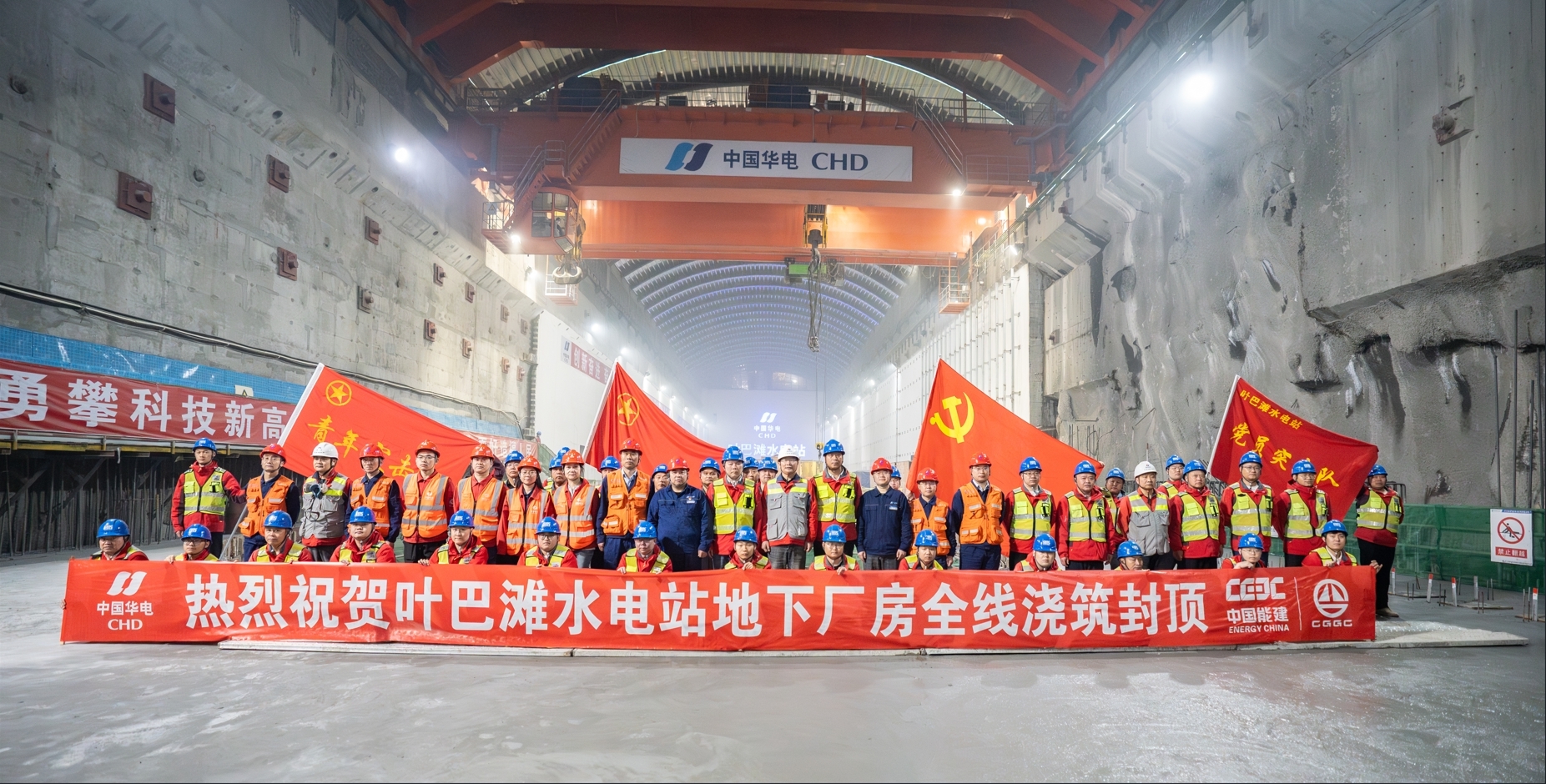

  6月30日,中國能建葛洲壩三峽建設公司承建的葉巴灘水電站引水發電系統工程主廠房6臺機組完成發電機層混凝土澆筑,全面進入機電安裝階段。

  葉巴灘水電站地處四川甘孜藏族自治州白玉縣與西藏昌都市貢覺縣交界處的金沙江上游,是金沙江上游13個梯級水電站的第7級、國家“西電東送”接續基地和西南水電基地建設的重要組成部分。電站總裝機容量224萬千瓦,最大壩高217米,正常蓄水位2889米,是金沙江上游川藏段裝機規模最大水電站。

  電站引水發電系統工程主體工程主要由引水建筑物工程、廠區建筑物工程、尾水建筑物工程三大部分組成,深藏于右岸山體地下480米處,廠房高67米、寬28.5米、長268米,地應力高達37.57兆帕,相當于每平方米需要承受3757噸壓力,是目前國內在建水電工程中埋深最深、規模最大的地下廠房。

  面對高地應力、高埋深等復雜地質條件,項目部通過“高寒高海拔大體積水工混凝土施工關鍵技術研究與工程示范”科研項目系列研究,有效解決進水塔冬季大體積混凝土施工問題。同時,現場采用了智能溫控、智能灌漿等集成化數字建造技術,攻克了高海拔地區混凝土溫控的世界級難題?,提前完成進水塔封頂、主廠房發電機組交面、出線豎井滑模混凝土澆筑完成等節點目標。

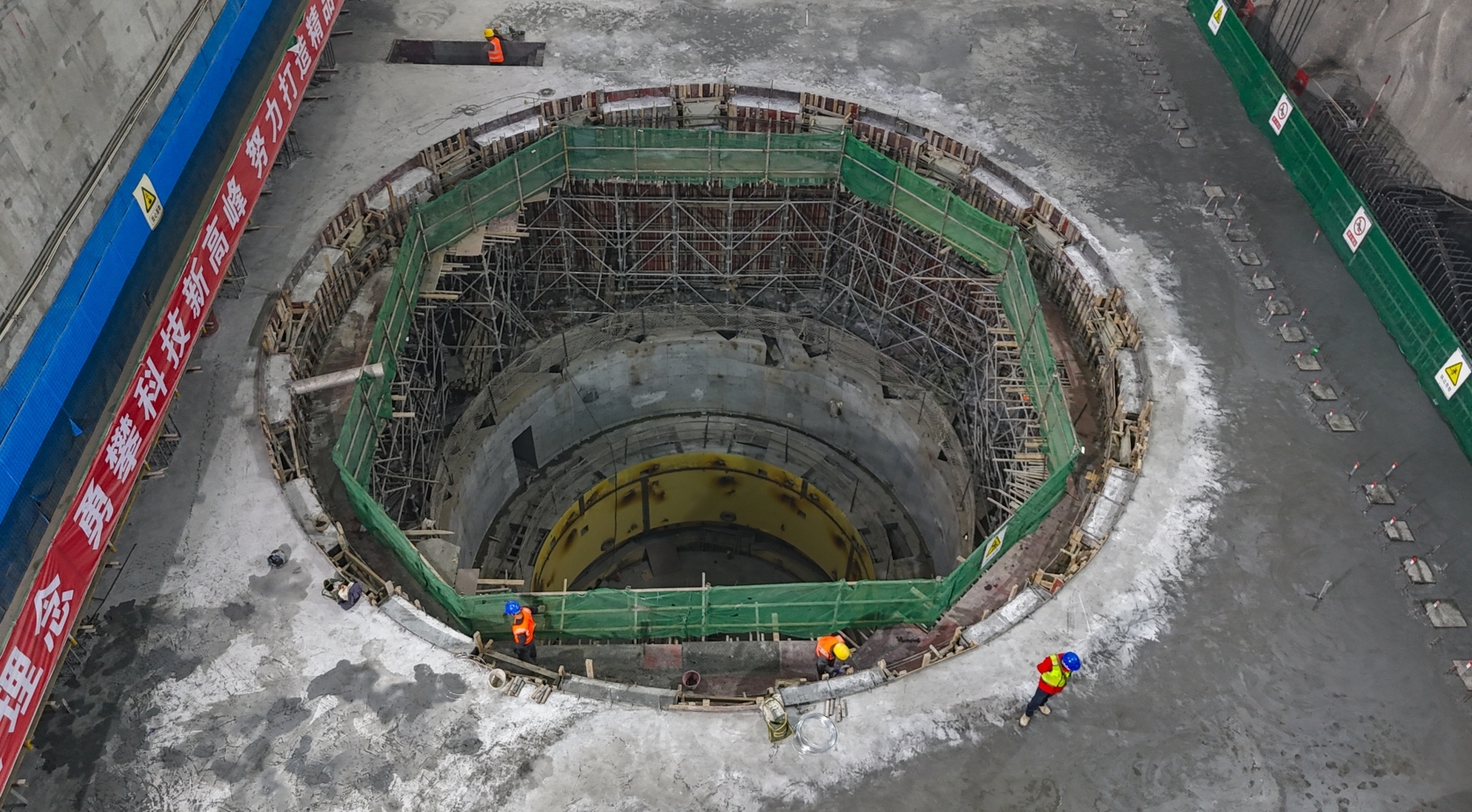

  “面對工期緊張、機電交叉作業干擾等難題,我們在現場通過嚴格的項目協調管理將每臺機組電氣夾層與發電機層混凝土施工工期從原計劃的2個月縮減到1個月,實現3機組到6機組一個月一交面’、6機組發電機層6天澆筑一層的施工記錄,發電機組混凝土澆筑呈現鏡面效果,深受行業好評。”項目部黨支部書記、總經理胡軍介紹說。

  葉巴灘水電站兼具防洪、環境保護和旅游開發等功能,預計2025年底實現首批機組投產發電,2026年全部機組投產發電,屆時年發電量將達102億千瓦時,可滿足數百萬家庭用電需求,替代標煤399萬噸,減排二氧化碳737萬噸,相當于種植6萬公頃森林,為華中地區等提供清潔水電資源,對優化我國能源結構、促進地區經濟社會發展具有重要意義。

主站蜘蛛池模板: 皮山县| 琼结县| 东乌| 大荔县| 崇礼县| 上饶县| 汝州市| 新营市| 含山县| 霍州市| 柳州市| 台江县| 建昌县| 莲花县| 聊城市| 应城市| 潜江市| 哈尔滨市| 靖边县| 安龙县| 苏尼特左旗| 万宁市| 平凉市| 剑河县| 甘德县| 桐城市| 英吉沙县| 奇台县| 都安| 白山市| 公安县| 乌审旗| 嘉兴市| 静乐县| 来安县| 安阳县| 峨眉山市| 永康市| 玛纳斯县| 冕宁县| 米林县|
